阿里云:计划将模块化数据中心全球产能提升2倍以上

来源:网络日期:2026-08-11 浏览:

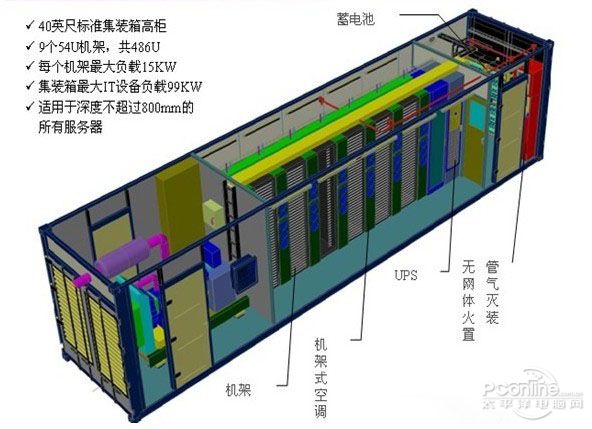

阿里云:计划将模块化数据中心全球产能提升2倍以上(图1)

  8月10日,观察者网获悉,基于首创全模块化设计架构,阿里云已将大型AIDC数据中心的交付工期缩短至100天,全球领先。同样的工期,国内传统交付周期为6至12个月,美国为12至18个月。在大幅缩短工期的同时,阿里云数据中心整体建设成本反而降低10%以上。今年,阿里云正计划将模块化数据中心的全球产能提升两倍以上。

  AI算力需求爆发,数据中心交付的速度要求变高。传统的工期为串行施工,每一步都依赖上一步的完工,比如先安装供配电,再接空调。阿里云创造了全模块化的设计理念,各个环节并行生产,工厂制造后,预调至集装箱,再运抵数据中心,现场像搭积木一样吊装。

  CUBE 5.0是阿里云面向AIDC研发的新一代架构,通过全模块化设计,供电、冷却、安防、智能化以及消防五大系统的整体模块化率从早年的30%提升至90%。同时,采用高压直流、风液兼容技术以及超高弹性设计,能最大化兼容主流异构芯片与计算架构,支持至少三代芯片迭代。

  基于CUBE 5.0,数据中心100天的交付周期从基础厂房或堆叠的集装箱开始,到服务器与网络设备进入之前结束。其间,经历30天的工厂生产和现场准备、50天的现场安装以及20天的调试测试,供电、冷却、安防、智能化以及消防五大系统部署完毕。类似的工期,国内传统的交付周期为6至12个月,美国为12至18个月。

  全模块化搭建的数据中心,不仅工期缩短到100天,单位千瓦的相关建设成本不升反降,较上一代降低10%,产品一次性测试通过率接近100%,交期、成本、质量同时改善,解决了项目管理中的“不可能三角”。由于空间利用率大幅提高,单位面积算力密度达到上一代的5-10倍。设备也更为集约化,比如变压器数量近乎减半,风冷和液冷可自由切换,风冷PUE≤1.15、液冷PUE≤1.10。且因分门别类更为清晰,为后期的扩容预留了空间。

  目前,CUBE 5.0架构已在阿里云乌兰察布、中卫等数据中心试点跑通,并获得基于EN标准的欧洲CE认证和基于IEC标准的东南亚产品准入。今年,阿里云计划将模块化数据中心的全球产能提升两倍以必威上。
